这个暑假,基建处/扬子江校区管委会全员在岗,以高度的责任感和饱满的工作热情,不畏酷暑坚守一线,牢记职责使命,攻坚克难、担当作为。他们抢抓施工的黄金期,同期建设明故宫、将军路、扬子江三校区,10余项民生修缮工程落地见效,5项新建项目加速推进,用实干为校园写下最生动的“成长日记”。

明故宫、将军路、扬子江三校区校园鸟瞰
这个暑假,为了给师生打造更加安全、舒适、优美的校园环境,10余项民生修缮工程精准发力,让熟悉的校园多了许多“小确幸”。
在暑假中,综合楼加装电梯项目抢时间、赶进度,昼夜不停推进工程节点。基建处组织召开专项工作例会、方案研讨论证会、校内协调会近20次。项目总体已完成工程总量的70%,电梯钢结构井道已稳稳立起。

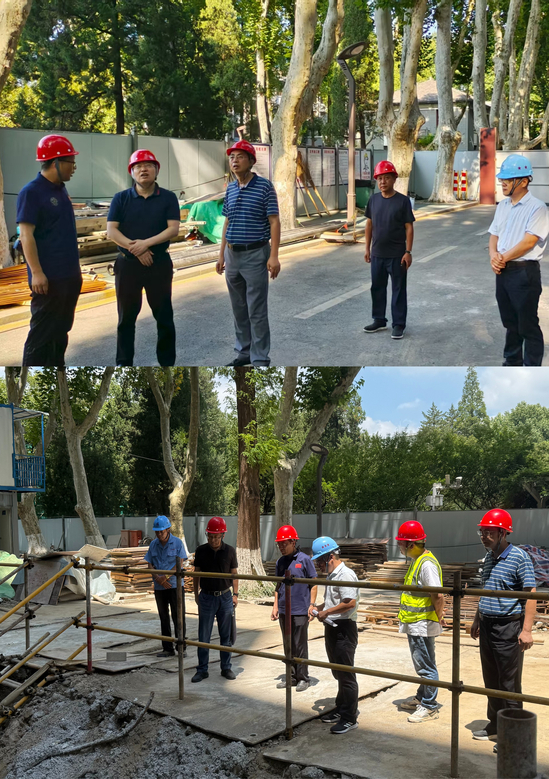

校领导多次在综合楼加装电梯项目工地现场督促指导工作

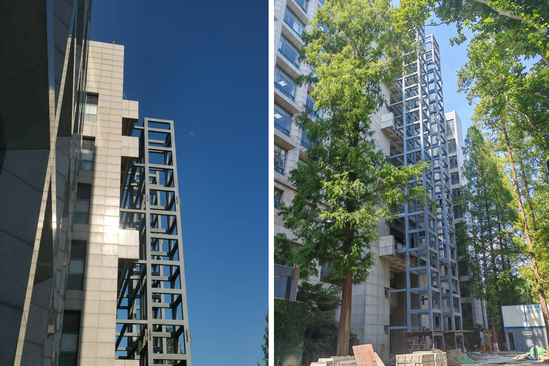

综合楼加装电梯项目钢结构吊装工程
将军路校区信息类学科群楼的“新装”不止好看,也解决了雨天渗水漏水、外墙脱落的安全问题,让师生们专注科研时更加舒适安心。

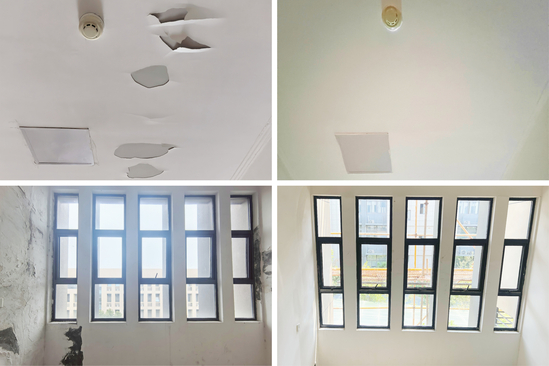

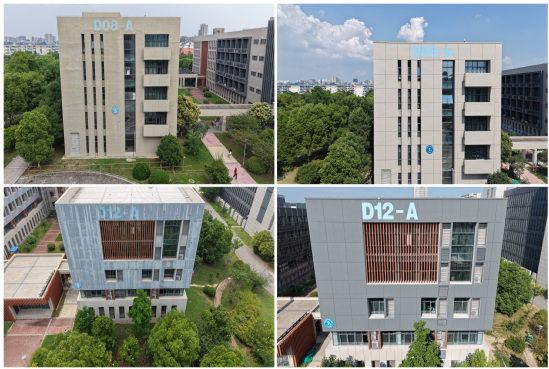

将军路校区信息类学科群楼外墙修缮前后对比

将军路校区信息类学科群楼门窗、天花板修缮前后对比
将军路校区慧园5栋迎来全新面貌:石塑地板光洁平整、墙面洁白如新,中空玻璃窗隔绝声浪热浪,连门锁都换成了智能款;将军路校区东区31~34栋宿舍的老旧电梯正升级更换为新款,电梯运行更加舒适安心;将军路校区迎新宿舍的地漏、瓷砖等焕然一新,卫生间、走廊、屋面渗水问题也得到解决。

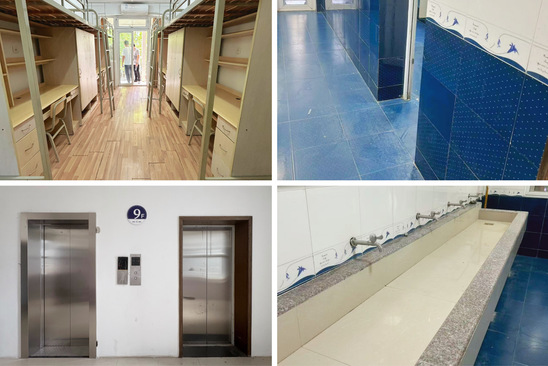

将军路校区慧园5栋学生公寓焕然一新

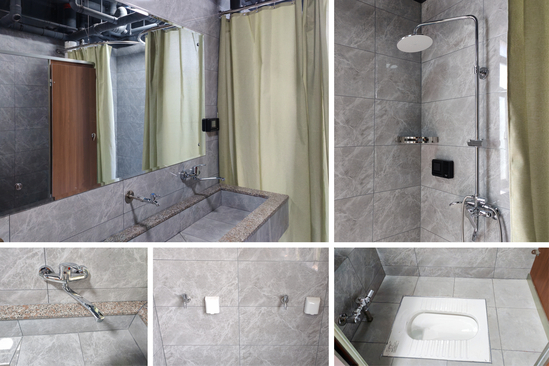

将军路校区慧园5栋学生公寓卫生间修缮成效

将军路校区宿舍零星维修、电梯更换成效
明故宫校区体育馆西侧约150个电动车充电桩、科学馆西侧、将军路校区东门约40个汽车充电桩正加紧安装,电缆铺设、设备调试都在倒计时。再过一个月,师生们再也不用满校园“抢车位”,手机扫码就能轻松续航。

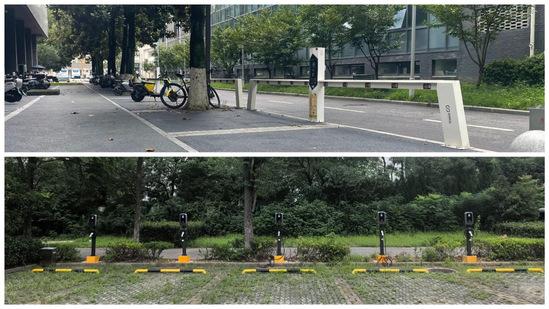

明故宫校区体育馆西侧自行车充电桩(上),将军路校区东门北侧汽车充电桩(下)
以更完善基本办学条件支撑学科建设,为学校实现世界一流大学奋斗目标提供坚实可靠的空间资源保障。这个暑假,将军路与扬子江校区的工地上,吊塔林立、机器轰鸣,一幅幅未来图景正从图纸走进现实。
将军路校区东南角,4 号学生宿舍建设进展有序,主体结构已建设至第 9 层,整体施工按计划稳步推进。在不久的将来,这里将成为近1500名学子的温暖港湾。室内配套一应俱全,室外阳台宽敞明亮,为日常起居提供舒适环境。

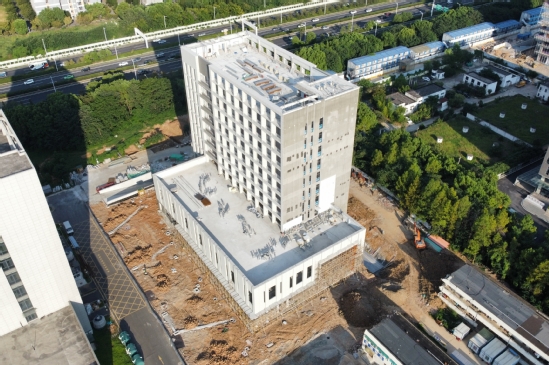

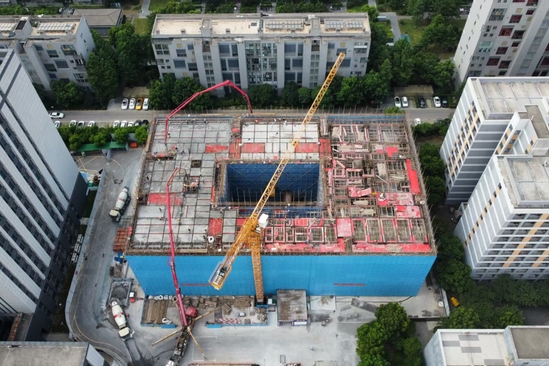

将军路校区东区4号学生宿舍楼建设现状鸟瞰

将军路校区东区4号学生宿舍楼建成效果

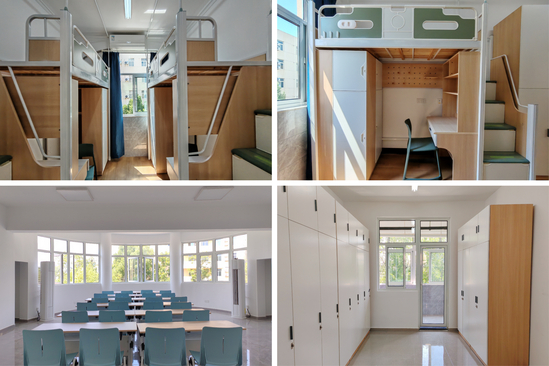

将军路校区东区4号学生宿舍楼室内效果
将军路校区西南隅的1.7万平方米实验楼已初具雏形,主体结构与墙体已完成施工,装饰装修和室外工程正在稳步施工,预计年底就能竣工。

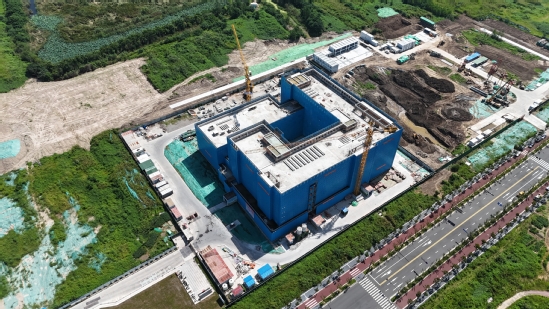

将军路校区信息类交叉学科楼建设现状鸟瞰

将军路校区信息类交叉学科楼建成效果
作为扬子江校区首栋开工建筑,新兴交叉学科创新研究中心2号楼已顺利封顶,正在推进二次结构施工。

扬子江校区新兴交叉学科创新研究中心2号楼建设现状鸟瞰

扬子江校区新兴交叉学科创新研究中心2号楼建成效果
扬子江校区公共基础保障设施(一期)已获得施工许可,3.6万平方米的空间里,1.3万平方米的食堂及保障用房、1200个床位的学生宿舍、各类门店等一应俱全。

扬子江校区公共基础保障设施(一期)建成效果
扬子江校区东南角的学生宿舍一组团已获批规划许可,3.7万平方米的建筑群里,每套宿舍都有独立卫浴、共享客厅、室外阳台,每层都设有活动室与室外活动平台,足不出户便可轻松完成小组讨论、自习研讨。

扬子江校区学生宿舍一组团建设项目建成效果
这些变化的背后,是基建人整个暑期的“连轴转”。处领导带头深入一线,走遍三校区近20个工地,全面跟进项目进展;工作例会统筹施工进度,及时疏通项目难点堵点;项目负责人全程跟踪施工细节、严格把控工程质量;安全员定期开展安全巡查,细致排查安全隐患。

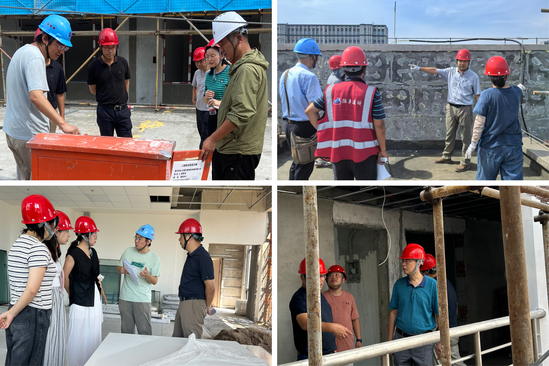

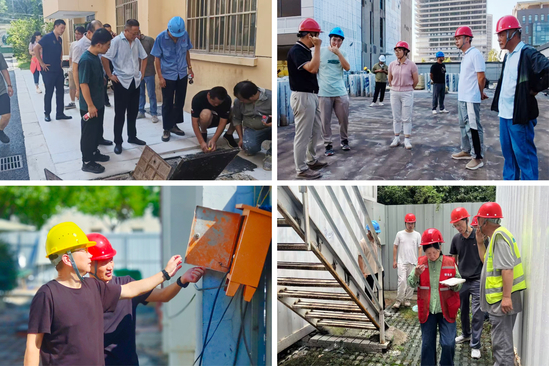

处领导深入工地一线
付出只为守住“质量底线”与“安全红线”,让每项工程都经得起时间和师生的检验。

基建人暑期辛勤工作掠影
与此同时,在施工现场的背后,还有一群人在“看不见的现场”攻坚克难。20余项招标采购高效推进,16批次近2000万元工程款按期交付,20余项档案资料规整入库,10余项管理制度优化完善,用规范流程为项目“保驾护航”;面对扬子江校区土地征转过程中历史遗留的“硬骨头”,基建团队持续对接江北新区、浦口区等政府部门,硬是啃下了林地转用、高压线迁改等各类难题。

基建人暑期辛勤工作掠影
在紧锣密鼓推进校园建设的同时,未来校园的画卷也正在徐徐铺展。扬子江校区3号教学科研楼立项工作稳步推进,基建处/扬子江校区管委会联合发规处,精准对接伦敦国际学院、教务处等单位使用需求,深化可研文本、反复校核图纸,目前可研文本已顺利上报工信部,正在推进评审工作;2026年度改基专项入库项目也提前布局,方案评审、施工图设计、概算编制等关键环节均已完成,为后续项目建设筑牢根基。
暑期务虚会上,“为师生服务”这五个字被反复提及,从廉政述职到安全培训,从工程进度表到十年行动计划,基建人所有的努力都朝着同一个目标:让校园更美丽、更安全、更宜居,将当下建设成效与学校长远规划相结合,为未来校园擘画蓝图。

基建处/扬子江校区管委会召开暑期务虚会
如今,明故宫的电梯井道已见成效,将军路的实验楼已能看清轮廓,扬子江的地基正往下扎得更深。随着建设工作不断进行,切实改善校园硬件设施条件,为新学期校园教学、科研及生活秩序正常开展提供有力支撑。
